温州市瓯江口开发建设总指挥部港状元岙港区围垦一期工程2006年度汛方案
时间: 2008-03-15 22:28 浏览次数: 来源: 浙江温州海洋经济发展示范区管理委 字号:[ ]

温州港状元岙港区围垦一期工程

2006年度汛方案

  温州港状元岙港区围垦一期工程地处瓯江口外南水道南岸洞头县状元岙岛北侧元觉乡,是温州市“一港三城”发展战略的重要组成部分,也是浙江省和温州市的重点建设项目。该工程主要通过围海造地为温州港状元岙港区形成两个5万吨级泊位岸线和后方港区陆域,合同工期为十八个月。

  本工程形成的后方港区陆域将影响到小北岙、状元岙和和平岙三个村的防汛安全问题,因此根据现场实际情况特制定本方案。

  一、度汛设计报告

  (一)工程概况

  1.工程地理位置

  状元岙港区围垦一期工程地处瓯江口外南水道南岸洞头县状元岙岛北侧元觉乡,东北与洞头县霓屿(状元)车渡(兼快艇)码头相连,西通过灵霓北堤同温州、灵昆相连,南面与洞头本岛、大岙等岛屿相连,西南与霓屿岛相接,北同青山岛隔海为邻,其概略位置为:121°07′00″E, 27°53′48″N,具体位置见(图一)。

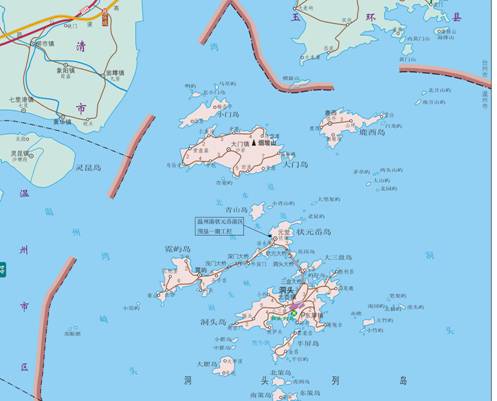

(图一)

  2.工程用途、规模及结构形式

  状元岙港区围垦一期工程是通过吹填形成面积约80万m2港区陆域,陆域前方需新建围堤长度为1858m,新建隔堤750m。

  围堤为抛石斜坡堤结构,设计级别为Ⅲ级,潮位和波浪的设计重现期为50年一遇(见表1、表2),堤顶允许部分越浪。

  隔堤结构形式为砂被斜坡堤,设计级别为Ⅴ级,潮位和波浪的设计重现期为10年一遇(见表1、表2)。

    状元岙港区围垦工程设计水位要素一览表(表一)

项 目

极端高潮位

极端低潮位

设计高水位

设计低水位

隔 堤

4.17m

(重现期10年一遇)

-3.62m

(重现期50年一遇)

2.87m

(高潮累积频率10%)

-2.83m

(低潮累积频率90%)

围 堤

4.63m

(重现期50年一遇)

-3.75m

(重现期50年一遇)

2.87m

(高潮累积频率10%)

-2.83m

(低潮累积频率90%)

     状元岙港区围垦工程设计波浪要素一览表(表二)

项 目

H1%(m)

H5%(m)

H13%(m)

T(s)

L(m)

重现期

隔 堤

2.56

2.18

1.76

5.16

39

十年一遇

围 堤

4.71

4.10

3.41

8.63

78.1

五十年一遇

  (二)水文气象

  1.水文

  (1)潮汐、潮波

  本海区潮汐类型 <0.5属正规半日潮型。本工程海域潮汐日不等现象较为明显,一般从春分至秋分时段内夜潮大于日潮,从秋分至翌年春分日潮大于夜潮。另外,本海区潮差较大,涨潮历时大于落潮历时,是我国显著的强潮海区之一。

  (2)潮汐特征值

  根据洞头多年实测潮位资料统计分析,工程区潮汐特征值如下:

状元岙港区潮汐潮位统计资料

项  目

平  均

海平面

最  高

高潮位

最  低

低潮位

平  均

高潮位

平  均

低潮位

最大

潮差

平均

潮差

平均涨潮历时

平均落潮历时

统计值

0.13m

4.36m

-3.59m

2.06m

-1.95m

6.79m

4.48m

6h37min

6h07min

  (3)潮流

  根据工程场区附近观测站潮流资料分析,本海区潮流性质应为不规则半日浅海潮流。港区附近水域潮流运动形式明显为往复流特征,每天二涨二落,主流向基本与岸线平行。从外海传来潮波,由于受当地地形条件和迳流影响而发生变形,其最大流速一般发生在中潮位附近,高低潮位时,流速最小。根据工程附近观测站在2002年7月大、中、小潮实测潮流资料统计分析:

  大、中、小潮涨潮垂线平均流速在0.38m/s~0.51m/s之间;落潮垂线平均流速在0.33m/s~0.62m/s之间,大潮涨落急垂线平均流速分别为0.84m/s和 0.95m/s,中、小潮涨落急垂线平均流速分别为0.72m/s、0.75m/s和0.88m/s、0.82m/s。由以上资料分析表明,附近水域一般以落潮流为主,大潮期间涨落潮流速要强于中、小潮涨落潮流速。在垂线方面,涨潮流速随深度增加呈递减趋势,最大流速出现在表层或中层附近,底层最小,而落潮流速则有所不同,落潮流速垂线变化与涨潮垂线变化相反,即最大落潮流出现在底层附近。港区附近主流向与邻近岸线基本平行,大中小潮涨潮平均流向在228°~266°之间,落潮平均流向在38°~60°之间,大潮涨急垂线平均流向为260°,中小潮涨急垂线平均流向均为243°,大潮落急垂线平均为 38°,中小潮落急垂线平均流向分别为60°和47°。

  (4)波浪

  洞头岛NE端的甲米礁东岸波浪短期观测站(地理坐标27°50¢N 、121°09¢E)资料统计(1990.12~1992.9)结果,常浪向为N~NE向,频率约为55%,次常浪向为S~SW向,频率为20%;涌浪集中在ENE向,频率约为26.3%。风浪常浪主要向为N~NE向,频率为55%左右,其次为S~SSW向频率约为16.5%。强浪向为NNE~ENE向,H4%波高年平均值大于0.6m,对应年平均周期在0.5~4.2s之间,也集中于台风频袭的8、9两月。

  (5)径流

  瓯江是一条源短流急的山溪性河流,上游洪峰骤涨骤落,历时短,洪峰流量大。据圩仁站多年实测的统计资料(控制流域集水面积88%),实测最大洪峰流量为22800m3/s(1952年7月20日),最小流量为10.6 m3/s(1967年10月2日),洪枯之比达2000倍,流量变幅大,多年平均流量为470 m3/s,每年经口门入海径流总量约169.5亿m3。

  径流量在年内分配差异悬殊,上游来水有明显季节性,洪水主要由5~6月的梅雨及7~9月台风季节的暴雨所造成,汛期(4~9月)下泄水量占全年70%左右。

  2.气象

  洞头列岛海区属亚热带海洋性季风气候区,由于北部有苍山、雁荡山、洞宫山等山脉,对西北来的寒流起着屏障作用,加上纬度较低,当地气候温暖湿润,雨量充沛、四季分明。

  根据洞头县气象站多年统计资料,本地区多年平均气温17.4℃,累年极端最高气温35.7℃,累年极端最低气温-4.1℃,多年月平均最高气温27.5℃(8月),多年月平均最低气温7.2℃(2月)。

  本区域全年降水多集中在4~6月份梅雨季节,其次为7~9月份台风带来的雨水,多年平均降水量1215.6mm,累年最大降水量1752.4mm,累年最小降水量648mm,累年日最大降水量214mm。洞头列岛年平均相对湿度为80%,5~8月份湿度较大。多年蒸发量1518.9mm,年蒸发量主要集中在7~10月份。

  本地区夏季多为SW向大风,春秋季节偏S向或N向大风,冬季盛行N~NE向大风。全年平均风速3.8m/s,强风向为SSW向,最大风速为32m/s,全年常风向为N~NE向,其频率为54.7%。另外,多年平均6级风以上日数为 37d,多年平均7级风以上日数为8.5d。

  台风资料统计表明,5~11月份是热带气旋影响期,其中7~8月份为热带气旋盛行期,年平均出现次数为4次,有严重影响的或在本地区登陆的,大约两年遇到一次。强台风过境引起狂风和暴雨,带来洪水、风暴潮、内涝等灾害,给当地造成严重破坏和损失。

  洞头列岛海区以平流雾为主,一般发生在下半夜,日出后2~3小时消失,但雾的生消时间长短不一,多年平均有雾日数37.8d; 雾的季节变化较大,雾日天气主要集中在2~6月,期间月平均雾日数为6.1d,7~10月雾日最少,平均为0.5d。

  3、设计洪水

  工程区内总集雨面积为1.137KM2,主河道长度为1.026KM,河道坡降为13.08%。由于集雨面积小于50KM2,可以采用浙江省推理公式推求设计洪水。本工程采用1975年8月典型降雨过程推求各频率的净雨过程,然后按推求工程内洪水的来水及过程。

  浙江省推理公式的基本形式为:

  Qip = 0.278 * ik * f

  式中:F —— 工程区内总集雨面积(KM2)

  ik —— 净雨强度(MM/H)

不同频率设计洪水成果表

频  率

P = 2%

P = 5%

P = 10%

P = 20%

  洪峰流量(M3/S)

44.9

37.5

31.8

25.7

  洪峰模量(M3/S*KM2)

39.5

33.0

28.0

22.6

  (三)导流方案

  本工程小北岙、状元岙段泄洪方式为通港公路侧抛填料理坡,沿岸5m水道疏通,另一侧原有挡土墙;;水花岙段导流方式为沿岸预留10~30m宽泄洪明渠,明渠通港公路侧采用浆砌块石结构,另一侧为山体边线;岩嘴头至堤根段为5m宽浆砌块石明渠;屿山、恒博电器厂前明渠过路段采用直径2.2M的HDPE缠绕增强管,堤根处过路段采用5*5m混凝土箱涵。

  (四)度汛标准

  50年一遇

  (五)安全度汛对工程形象进度要求

  1.水花岙沿岸浆砌墙5月20日前第一级+3.5m平台全部完成,+5m平台2006年5月份全部完成。

  2.小北岙、状元岙沿岸抛填料理坡、水道疏通已经完成。

  3.岩嘴头至堤根段泄洪明渠、过路箱涵2006年5月份全部完成。

  二、度汛施工计划与措施

  1.建立度汛工作领导小组。

  2.组织一个50人的防汛抢险突击队,汛期随时待命,做好抢险准备。

  3.购置5万个编织袋作为防汛储备物资。

  4.沿岸导流的瓶颈在于屿山、恒博电器厂前泄洪渠过路段,该部位采用直径2.2M的HDPE缠绕增强管,在特大洪水时可能泄洪不足,项目部将安排两台挖掘机现场待命,随时做好挖开道路排水的准备。

  三、度汛组织保证措施

  为确保安全度汛措施落到实处,项目部成立以领导班子为首、各科室参与的度汛工作领导小组,负责制定、落实、部署和实施度汛计划、措施,项目部度汛工作领导小组组成:

组  长:宋来中

副组长:吕士华、尹林涛

组  员:杨伟、栾泽森、尹永军、李国瑞、张传波、陈国琛

度汛工作领导小组办公室(值班室)设在项目部调度室。

总值班人:杨伟,13757768753,值班电话:0577-63467613。

1、组长宋来中负责项目部总体应急、防台、防汛抢险的指挥工作,电话:13757768700;

2、副组长吕士华负责整个办公区、生活区的应急、防汛抢险的指挥工作,电话:13757768703;

3、副组长尹林涛负责整个工程区的应急、防汛抢险的指挥工作,电话:13757768719;

4、成立防汛抢险突击队。

(1)、第一小队名单(项目本部办公区、生活区)

队长:吕士华 (13757768703)

副队长:尹永军

队员:范  辉  李  浩  王新华  张传波  张宗强  丁兆彬牟玉德  韩  睿  栾九茂  宋建龙  李国瑞  曾永贵陈国琛  丁德伟  孟庆赞  冯晓龙  王国飞  张  帆

第一小队具体分工为:在副组长吕士华的带领下,负责整个办公区、生活区的应急、防台、防汛抢险的工作。

(2)、第二小队名单(导流堤泄洪抢险)

队长:尹林涛 (13757768719)

副队长:王其林

队员:卞光伟  武新海  张永成  庄广通  欧阳浩  孙士泉  罗光华  颜黎光   夏志文  庞树林  宋晓东  夏元太

潘义富  何广喜   龚先宝  黄兴建  黄全华  曾凡贵

邓成元  孙华良   李久成  谢合秋  付治海  孙士泉

张家华  方宝联   陈合军  孙庆占  张  民  赵  云

朱学文  谢友德

第二小队具体分工为:在副组长尹林涛的带领下,负责整个导流堤在汛期安全泄洪应急、防汛抢险的工作,配备两台挖掘机随时准备挖开道路排水,并组织防汛物资使用,随时修复洪水损坏的导流堤,确保导流堤安全。

四、联系电话

1、企业外部

洞头海事处:值班电话:0577-63481404  传真:63481409

林振喜副处长  手机:13806813047

温州市搜救中心:0577-88332462

洞头县安监局:值班电话0577-63483657  传真63481409陈宣余局长   手机:13806813626

温州市深水港建设工程指挥部:

值班电话:0577-63467679   传真:63467686  徐瑞宝处长   手机:13705777796

上海华申监理公司温州监理部:

值班电话:0577-63467617  传真:63467617王开明总监  手机:13757768709

2、项目部

四防值班固定电话0577-63467613

领导小组成员移动电话

组  长:宋来中     移动电话:13757768700

副组长:吕士华     移动电话:13757768703

尹林涛     移动电话:13757768719

组  员:何恒军     移动电话:13757768701

杨  伟     移动电话:13757768753

尹永军     移动电话:13757768726

李国瑞     移动电话:13757768711

张传波     移动电话:13757768728

陈国琛     移动电话:13757768776

王其林     移动电话:13968902230
